Диаграмма Ганта в Power Query
Предположим, что вы ведете несколько проектов с разным бюджетом и хотите наглядно представить свои расходы на каждый из них. То есть из вот такой исходной таблицы:
.. получить что-то похожее на такую:
Другими словами, необходимо размазать бюджет по дням каждого проекта и получить упрощенный вариант проектной диаграммы Ганта. Руками такое делать долго и скучно, макросами - сложно, а вот Power Query для Excel в такой ситуации проявляет свою мощь во всей красе.
Power Query - это надстройка от компании Microsoft, которая умеет импортировать в Excel данные практически из любых источников и трансформировать их потом кучей разных способов. В Excel 2016 эта надстройка уже встроена по умолчанию, а для Excel 2010-2013 ее можно скачать с сайта Microsoft и установить затем на ваш ПК.

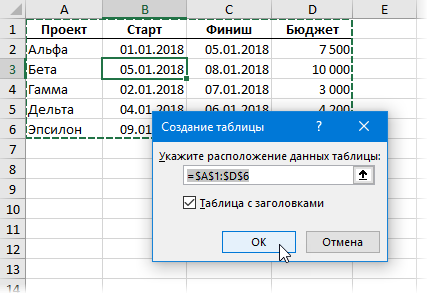

Сначала превратим нашу исходную таблицу в "умную", выбрав команду Форматировать как таблицу на вкладке Главная (Home - Format as Table) или нажав сочетание клавиш Ctrl+T :

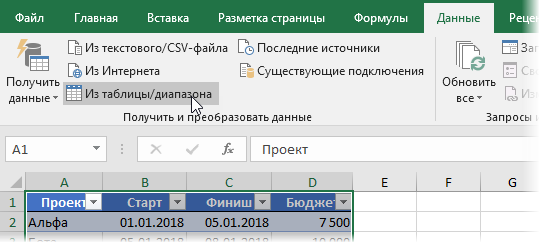

Затем переходим на вкладку Данные (если у вас Excel 2016) или на вкладку Power Query (если у вас Excel 2010-2013 и вы установили Power Query как отдельную надстройку) и жмем кнопку Из таблицы / диапазона (From Table/Range). :

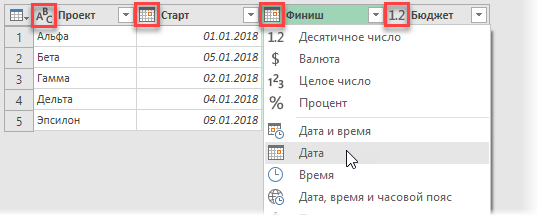

Наша умная таблица загружается в редактор запросов Power Query, где, первым делом, нужно настроить числовые форматы для каждого столбца с помощью выпадающих списков в шапке таблицы:

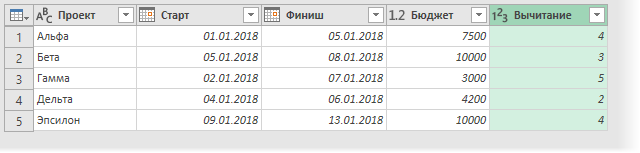

Чтобы посчитать бюджет в день, нужно вычислить длительность каждого проекта. Для этого выделим (удерживая клавишу Ctrl) сначала столбец Финиш, а потом Старт и выберем команду Добавить столбец - Дата - Вычесть дни (Add Column - Date - Subtract days):

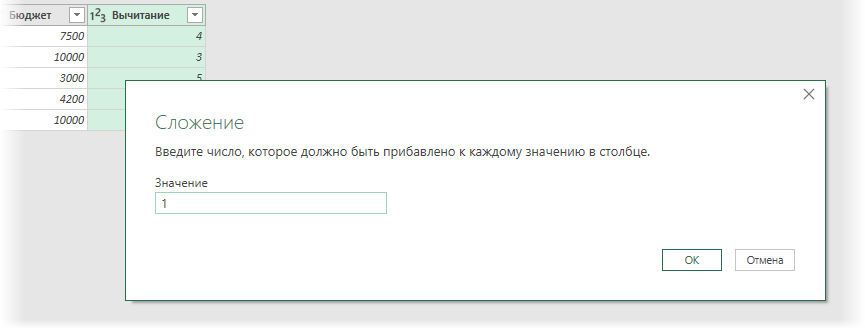

Полученные числа на 1 меньше, чем нужно, т.к. предполагается, что начинаем каждый проект мы в первый день утром, а заканчиваем в последний день вечером. Поэтому выделим полученный столбец и добавим к нему единицу с помощью команды Преобразовать - Стандартные - Добавить (Transform - Standard - Add):

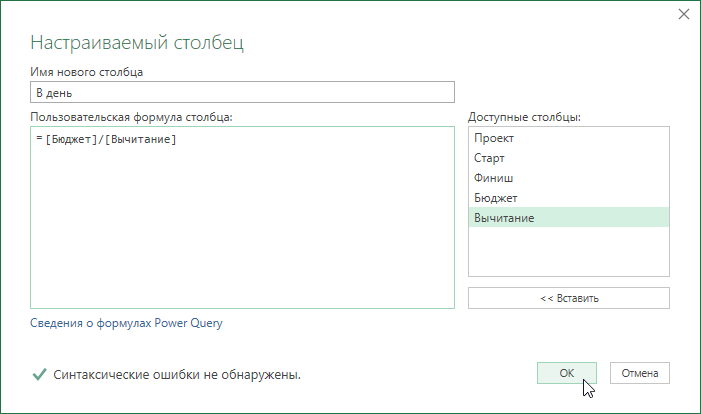

Теперь добавим столбец, где вычислим бюджет в день. Для этого на вкладке Добавить столбец (Add Column) нажмем Настраиваемый столбец (Custom Column) и в появившееся окно введем имя нового поля и формулу расчета, используя имена столбцов из списка:

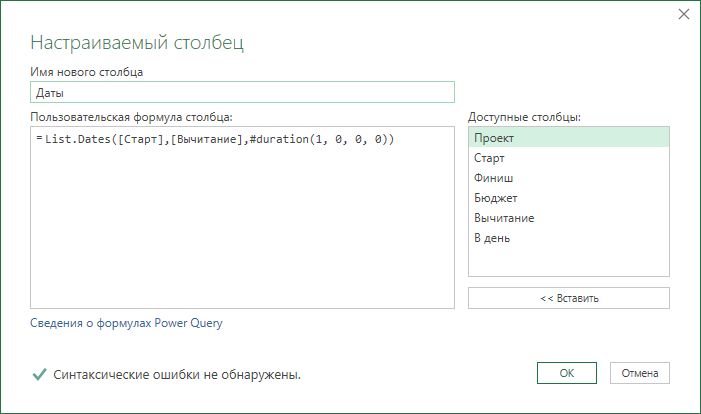

Теперь самый тонкий момент - создаем еще один вычисляемый столбец со списком дат от старта до финиша с шагом 1 день. Для этого опять жмем кнопку Настраиваемый столбец (Custom Column) и используем функцию встроенного в Power Query языка М, которая называется List.Dates:
У этой функции три аргумента:
- начальная дата - в нашем случае берется из столбца Старт
- количество дат, которые надо сгенерировать - в нашем случае это число дней по каждому проекту, которое мы посчитали ранее в столбце Вычитание
- временной шаг - задается конструкцией #duration(1,0,0,0), означающей на языке М - один день, ноль часов, ноль минут, ноль секунд.

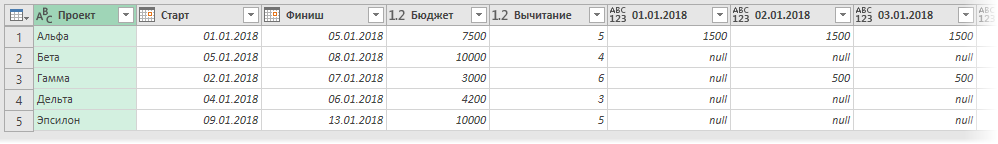

После нажатия на ОК получим список (List) дат, который можно развернуть в новые строки, используя кнопку в шапке таблицы:

... и получаем:

Теперь осталось свернуть таблицу, используя сгенерированные даты как названия для новых столбцов. За это отвечает команда Столбец сведЕния (Pivot Column) на вкладке Преобразовать (Transform):

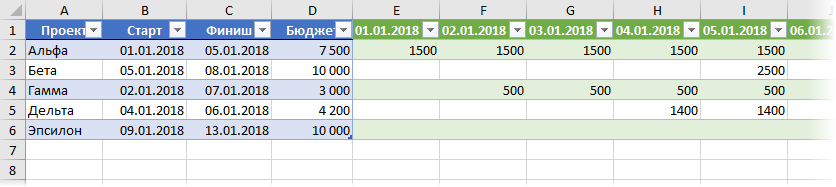

После нажатия на ОК получаем результат очень близкий к желаемому:
Null - это, в данном случае, аналог пустой ячейки в Excel.

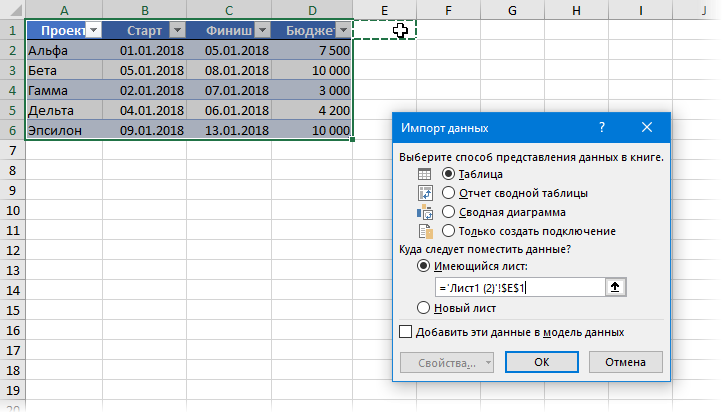

Осталось удалить ненужные столбцы и выгрузить полученную таблицу рядом с исходными данными командой Закрыть и загрузить - Закрыть и загрузить в... (Close & Load - Close & Load to...) на вкладке Главная (Home):

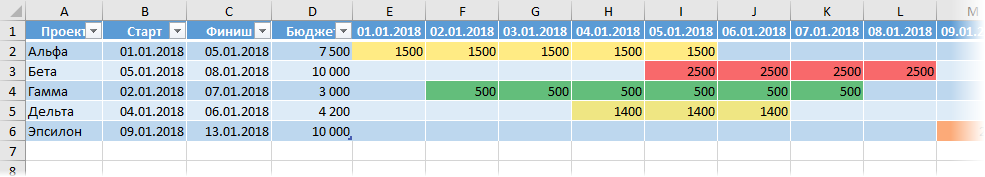

Получаем в итоге:
Для пущей красоты можно настроить вид полученных умных таблиц на вкладке Конструктор (Design): задать единый цветовой стиль, отключить кнопки фильтра, включить итоги и т.д. Дополнительно можно выделить таблицу с датами и включить для нее подсветку чисел условным форматированием на вкладке Главная - Условное форматирование - Цветовые шкалы (Home - Conditional Formatting - Color Scales):
А самое приятное, что в будущем можно смело редактировать старые или дописывать к исходной таблице новые проекты, а правую таблицу с датами затем обновлять правой кнопкой мыши - и все проделанные нами действия Power Query повторит автоматически.
Вуаля!
